Ремонт в санузле

Для любого ремонта важна правильная последовательность работ. А в случае с ванной комнатой, в силу ее специфичности, ремонтные работы нужно планировать особенно тщательно.

Ванная комната значительно реже претерпевает ремонтные муки, чем, например, жилые комнаты, поэтому и ремонтные работы в ней, как правило, более масштабные, вплоть до реконструкции. Они могут быть связаны как с физическим износом сантехнических приборов и труб, так и с моральным устареванием отделки — кафельного и других покрытий.

Масштаб ремонта

Размах и глубина погружения в ремонт зависят от исходных условий, а также от пожеланий хозяев к конечному результату. Однако с пожеланиями надо определиться заранее. Нельзя, например, в разгар плиточных работ установить систему «теплый пол» и поменять электропроводку.

Как правило, ремонт в ванной приобретает все признаки капитального и часто подразумевает замену коммуникаций — водопровода и электропроводки, а значит, долбление стен и пола. При этом следует помнить, что для перепланировки, каковой является, в том числе снос перегородки между ванной комнатой и туалетом, требуются разрешение и регистрация в БТИ. В отличие от стандартных городских квартир, в которых санузлы могут располагаться только на территории ванной комнаты и туалета, а также подсобных помещений и коридоров, в частных домах ограничений нет. То есть при перепланировке не запрещено переносить санузел в комнату или на кухню.

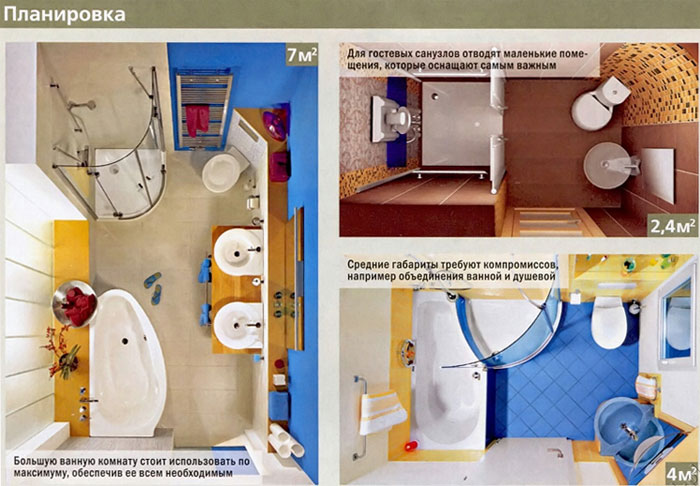

план ванной, санузала

Определив масштаб ремонтного вмешательства, можно приблизительно оценить затраты времени и средств. Причем демонтаж стен, покрытий и сантехники может занять больше времени, чем планировали. Как правило, продолжительность этого этапа недооценивают и хозяева, и ремонтные бригады. Ремонтники зачастую «ошибаются» на день-два.

Этапность работ

Каким бы сложным ни был ремонт, он должен быть последовательным. Правильный порядок работ предполагает соблюдение технологий, предотвращает порчу установленных приборов и уложенных материалов, а также обеспечивает максимально возможный комфорт в условиях ремонта. Для начала можно просто составить список необходимых работ, а потом уже вместе с ремонтниками обсудить порядок и сроки их выполнения. При работе с более-менее респектабельными компаниями подписывается план-смета дополнение к договору. Впрочем, проект может представлять собой простой план действий с обозначением вида работ, затрат времени и материалов. Такой документ как минимум помогает планировать расходы и оптимизировать работу — вовремя вывозить мусор и подвозить стройматериалы. Аля его составления нужны не столько знания, сколько элементарная логика.

Ремонт в ванной можно разбить на несколько этапов в следующем хронологическом порядке:

1. Демонтаж. На этом этапе сносят перегородки, снимают старую керамическую плитку, другие покрытия и краску с поверхностей пола и стен, демонтируют старые сантехнические приборы. Кстати, через освобожденный от косяков и двери проем легче выносить мусор, поэтому при капитальном ремонте лучше всего начать именно с этого. Даже если дверь не меняют, на время ремонта ее лучше снять с петель: работать в ограниченном пространстве ванной комнаты станет легче, да и дверь будет целее.

2. Подготовка стен и пола. Демонтировав все, что мешает, необходимо тщательно подготовить поверхность пола, чтобы она стала ровной и гладкой. Аля этого чаше всего используют штукатурные смеси на гипсовой основе, а после — смеси для достижения водоотталкивающего эффекта. При необходимости нужно устроить бетонную стяжку. Гидроизоляция может быть обмазочной, наплавляемой или оклеечной, и ею следует покрывать не только пол, но и частично стены, особенно возле ванны или душевой кабины. Водонепроницаемый материал кладут под стяжку. Если стяжка уже есть, между нею и плиткой необходимо обеспечить слой гидроизоляционной мастики, а саму плитку класть на водостойкие клеевые смеси.

Укладывать на стяжку плитку или элементы системы «теплый пол» можно только после разводки труб. В сочетании с хорошей вентиляцией обогреваемый пол предотвратит появление плесени.

3. Сантехнические и электромонтажные работы. Во избежание повторной отделки электромонтажные работы проводят до отделочных. Причем проводку лучше скрывать в металлических трубах — тогда при ее замене не придется вскрывать стены, достаточно будет вытянуть провода. Хотя электропроводку заменяют до отделки стен, розетки, выключатели, приборы и светильники подключают после нее. Поскольку ванная комната характеризуется повышенной температурой и влажностью, электрическую разводку следует делать строго по правилам. В санузле может находиться немало электроприборов: стиральная машина, душевая кабина, водонагреватель, гидромассажные ванны, светильники и электросмесители. Большая часть этой аппаратуры должна быть заземлена, а кабели, светильники, выключатели и розетки должны быть защищены от влаги, высокой температуры и вредных испарений.

При разводке труб порядок работ следующий:

  • придание стоякам необходимой конфигурации;
  • прокладка скрытой разводки труб до точек водозабора;
  • установка фильтрационного оборудования;
  • монтаж шаровых кранов аварийного отключения;
  • возможная интеграция водонагревательных систем;
  • монтаж сантехнического оборудования;
  • возможная установка душевой кабины.

Труба холодной воды всегда должна располагаться ниже горячей. При наличии большего количества точек водопотребления (ванны, раковины, унитаза, душевой кабины, водонагревателей, стиральной машины и др.) лучше использовать веерную, точнее, коллекторную схему подключения, при которой к каждой точке водозабора подведена отдельная труба. Такой тип подключения позволяет избежать разности давления в отдельных точках, однако для него необходимо увеличить диаметр подводящей трубы.

4. Облицовка пола и стен. Часто при ремонте ванных комнат необходимо выровнять или обновить стены. Для этого подходят листы влагостойкого гипсокартона, являющегося хорошей основой для кафельной плитки. Гипсокартон также облегчает прокладку электропроводки, которая может разместиться в каркасе настенной конструкции. Поверхности под плитку должны пройти специальную водоотталкивающую обработку. Сначала облицовывают пол, а затем стены. В процессе укладки не должно оставаться пустот между плитками: технологические швы нужно очистить и заделать затиркой.

Плитка на стенах затрудняет монтаж полок, вешалок, держателя туалетной бумаги и остальных аксессуаров, однако ее легко просверлить умеючи. Другое дело крюки для бойлера — их лучше вбить до укладки плитки.

5. Ремонт потолка. Штукатурка и гипсокартон с водоотталкивающей поверхностью на потолках постепенно уходят в прошлое. Потолки теперь делают натяжные или подвесные: реечные (из пластика или алюминия), зеркальные (из влагозашишенных зеркал на специальной арматуре) или из пластиковых стеновых панелей, закрепленных на обрешетке. Подвесной потолок не только интересно выглядит, но и может скрыть электропроводку, а также детали системы вентиляции. Кроме того, он не требует идеального выравнивания поверхности.

6. Установка электрооборудования. Розетки и систему освещения надо устанавливать именно на этом этапе и с учетом требований безопасности. Смесители тоже лучше монтировать по завершении «грязных» работ.

Вентиляцию лучше использовать принудительную, особенно в совмещенном санузле. Аля этого необходимо снабдить воздуховоды специальными вентиляторами. А дверь желательно выбрать такую, в которой предусмотрена решетка с вентиляционными отверстиями.

Избегаем ошибок

Выбор исполнителей — ключевой момент, ведь от него зависит не только качество работ, но и многое другое. В частности, грамотный ремонтник может помочь советом, если надо определиться с перепланировкой, материалами и приборами, производителями и посредниками. Он должен принимать участие в составлении проекта. Хорошо, если ремонтников порекомендовал кто-то авторитетный, а еще лучше, если они могут показать вам готовый объект. Ванная — сложный узел электрических и канализационных линий со значительной концентрацией сложных приборов, по этому для нее нужны работники с соответствующей квалификацией. Лучше всего иметь дело со строительными компаниями — по крайней мере, в случае недоразумений можно будет апеллировать к заключенному договору. Составление плана работ — важнейший этап.

Пренебрежение проектом — типичная ошибка, влекущая за собой множество других. А хорошо разработанный проект поможет избежать их вообще. В противном случае можно рассчитывать на всяческие неувязки, переделки и простои.

Выбор материалов

Не должен стать делом вкуса заказчика, ведь в силу специфичности ванной речь идет о безопасности пользователей и долговечности интерьера. Кроме цвета и фактуры в ванной комнате надо учитывать характеристики материалов и покрытий: они должны подходить для помещений с повышенной влажностью и быть устойчивыми к воздействию агрессивных сред. Информация о таких характеристиках указана на упаковке. В ванной есть опасность травматизма, поэтому следует избегать слишком гладких и скользких напольных покрытий.

Прочность тоже играет не последнюю роль. Допустимую нагрузку на перегородки нужно продумать еще на стадии планирования. Чтобы не получилось, например, так: поставили гипсокартон, зашили, обложили плиткой, а потом вспомнили о бойлере.

При выборе сантехники и приборов, как правило, ошибаются с размерами: то ванна в дверь не проходит, то стиральная машинка не помешается межу унитазом и умывальником. Следует тщательно делать замеры, причем с запасом. Кроме того, нужно учесть, что все современные приборы, от смесителя до душевой кабины, требуют использования фильтров для воды — как грубой, так и тонкой очистки. Особенно чувствительны к неподготовленной воде термостаты, а также многорежимные лейки. Если устанавливают душевую кабину и забывают о фильтрах, «жить» такой кабине недолго.

Ко всем приборам в ванной должны быть корректно подведены вода и электричество. Корректно — значит в достаточном количестве и с соблюдением правил безопасности. Трубы с водой должны быть нужного диаметра, а высокое напряжение в сети не должно создавать проблем. Удлинителям и шнурам в ванной не место! Нужно проследить, чтобы датчики тепла были установлены в самом холодном месте — на достаточной высоте от теплого пола и подальше от теплых труб.

Защита от протечки воды

Планируя ремонт, надо задуматься не только о стандартных составляющих ванной, но и об относительно новых технологиях, например таких, как система защиты от протечки воды «Нептун». В систему входят контроллер, датчики протечки воды и шаровые краны с электроприводом. В режиме ожидания (система работает и протечки нет) кран открыт. Если вода протекла на пол и попала на датчик — кран закроется. Одновременно на контроллере загорится красная лампочка и включится звуковой сигнал.

Установка приборов

Установка приборов чревата неприятными сюрпризами, если при расчетах что-то не учли. Например, смеситель может располагаться слишком высоко от ванны, а шланг к туалетному бачку может оказаться чересчур коротким. При переносе ванны в другое место, подальше от основной канализации, нужно сохранить хороший слив воды. Аля этого, прокладывая водопроводную трубу от ванны к канализационной трубе, необходимо соблюдать приблизительно 5-процентный перепад высоты по всей длине трубы. Возможно, ванну придется приподнять. У ванны и унитаза слив располагается внизу, и если поставить их далеко от канализационного стояка, засоров не избежать. То же самое и с полотенцесушителем: удаляя его от стояка, учтите, что трубы к нему надо провести с плавными перепадами, без резких изгибов, иначе образуются воздушные пробки и полотенцесушитель часто будет холодным.

Фактор времени

Как правило, на ремонт небольшого санузла, площадью до 4 м2, бригада из двух человек тратит приблизительно 3-4 недели. В частности, на демонтаж сантехники и старых покрытий, а также на вывоз мусора уйдут 1-2 дня. От 2 до 4 дней потребуется для прокладки новых коммуникаций. Три дня понадобятся для установки заборной арматуры и фильтров для воды. После этого к работе может приступать плиточник. Приблизительно 3 дня он будет штукатурить и выравнивать стену, делать гидроизоляцию и стяжку. Параллельно с плиточником должен начать работу электрик. Всего на облицовку плиткой уходит 5-8 дней. Подвесные потолки могут быть установлены за один день. Также один день понадобится для установки сантехники.



Опытные ремонтники обещают: если придерживаться хронологии, заказчик во время ремонта ванной и санузла не останется без воды и унитаза дольше двух часов, исключая укладку плитки на пол: унитазом тогда нельзя будет пользоваться в течение ночи.

Цена вопроса

Если за ремонт в ванной берется респектабельная строительная компания, окончательная сумма будет изначально указана в смете и станет итоговой. Однако часто выходит по-другому, и под занавес ремонтных работ возникает сумма на 20, а то и на 30% больше условленной.

Цены у компаний могут отличаться на порядок, причем иногда, казалось бы, нелогично: у одних демонтаж дороже, зато монтаж дешевле, у других — наоборот. Как бы там ни было, «средний» ремонт совмещенного санузла площадью до 4 м2 с полной заменой покрытий и оборудования, без учета стоимости материалов и приборов, обойдется в 22 000 — 32 000 рублей.

Автор: santehnik

Также читайте:

Обзор причин и способов устранения течи в крыше

О перепланировке

Ванны из разных материалов

Секреты доступного тепла

Ее величество ванна, в честь нее названа комната

Закрыть
